Cuaderno de obra digital: qué es, quién anota y cómo usarlo

Dejó de ser un cuaderno físico legalizado: el cuaderno de obra digital es el registro oficial de la obra pública en el Perú, obligatorio vía SEACE. Qué se anota, quiénes están autorizados, y por qué es el documento que decide ampliaciones, adicionales y controversias.

Actualizado: 2026-07-21 · Equipo OBRAH PRO

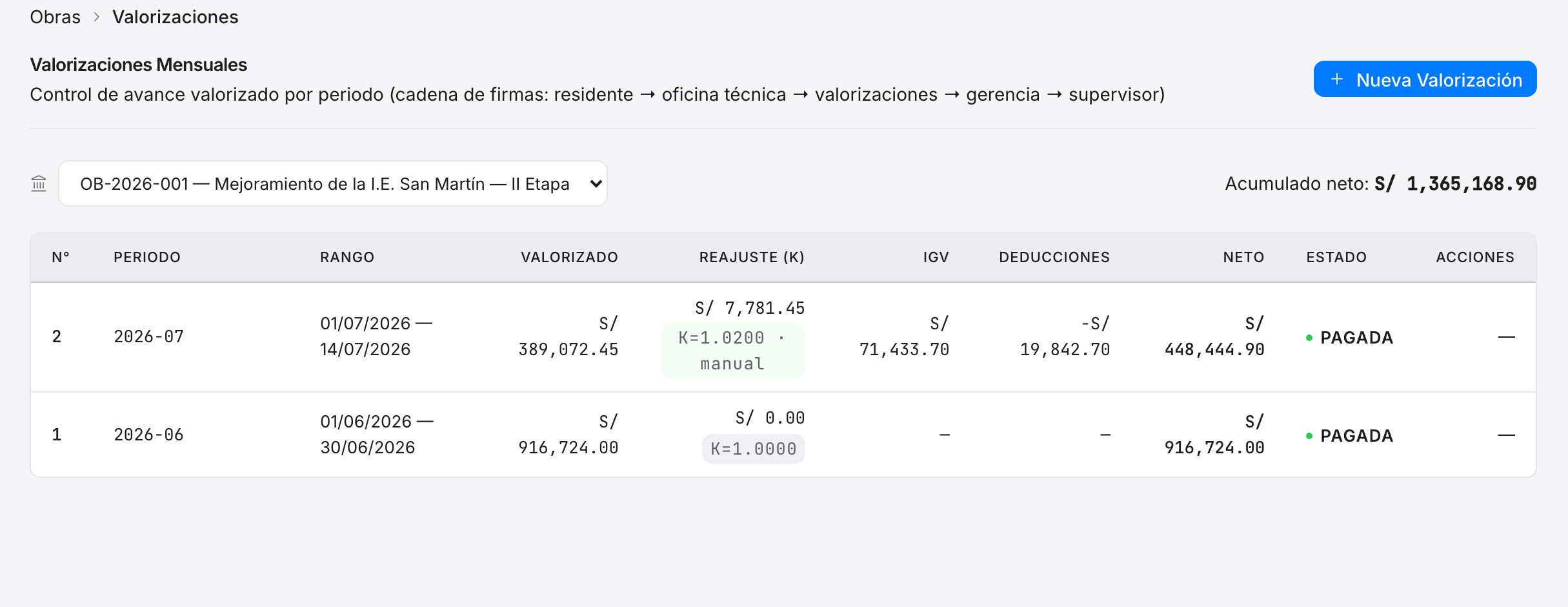

Registro digital de la ejecución de obra pública con valorizaciones y anotaciones del residente y supervisor

De cuaderno legalizado a plataforma oficial

Durante décadas el cuaderno de obra fue un cuaderno físico foliado y legalizado que vivía en la caseta de la obra. Hoy, para los contratos de obra pública registrados en el SEACE, es una plataforma digital: las anotaciones se hacen en línea, quedan selladas con fecha, hora y autor, y ni el contratista ni la entidad pueden alterarlas después. Lo que era una fuente de conflictos (cuadernos perdidos, hojas arrancadas, anotaciones retroactivas) se convirtió en la prueba más sólida del expediente de obra.

Qué se anota y por qué importa

AnotaciónQué protege
Avance diario, personal y equipoLa línea base de cualquier controversia sobre ritmo de obra
Inicio y fin de causales (lluvias, falta de terreno, etc.)Las ampliaciones de plazo — sin anotación, no hay ampliación
Necesidad de prestaciones adicionalesEl derecho a cobrar el adicional (plazo de 30 días corre desde aquí)
Consultas al proyectista/entidadLos atrasos por absoluciones tardías, causal de ampliación
Paralizaciones y sus motivosMayores gastos generales y defensa contra penalidades
Incidencias de seguridadLa trazabilidad ante accidentes y fiscalización

Las reglas de juego que el residente debe dominar

  • Anotar el mismo día: la fuerza probatoria del cuaderno está en la simultaneidad. Reconstruir la semana el viernes es regalar credibilidad.
  • Anotar inicio Y fin de cada causal: el plazo de los 15 días para solicitar ampliación corre desde el fin anotado.
  • Ser específico: "llovió" no sustenta nada; "precipitación de 14:00 a 18:00 que paralizó el vaciado de la partida 05.02, frente 2" sí.
  • Responder las anotaciones del supervisor: el silencio del residente frente a una observación anotada también es una anotación.

El complemento: tu propio registro interno

El cuaderno digital es el registro oficial entre las partes, pero no gestiona tu obra: no cruza el avance con el presupuesto, ni el personal con la planilla, ni las paralizaciones con la curva S. Las constructoras mejor organizadas llevan ambos: el cuaderno oficial para el contrato, y un sistema de gestión interno que registra avance diario por partida, tareo del personal y consumos — la materia prima con la que las anotaciones del cuaderno se sustentan con números y no con memoria.

Dos anotaciones modelo (copia y adapta)

Paralización por lluvia (inicio de causal): "Asiento N.º 214 — Residente. Se deja constancia de que desde las 13:40 horas se presenta precipitación pluvial intensa que obliga a paralizar el vaciado de concreto de la partida 05.02 (losa aligerada del bloque B, frente 2) por riesgo de segregación. Personal reasignado a labores bajo techo. Se adjuntará registro fotográfico y dato pluviométrico. La paralización afecta actividad de la ruta crítica."

Consulta a la entidad (posible causal futura): "Asiento N.º 218 — Residente. Se reitera la consulta del asiento N.º 205 sobre la incompatibilidad entre el plano E-12 y el detalle de cimentación del eje 4, pendiente de absolución por el proyectista hace 9 días calendario. Se deja constancia de que la demora en la absolución viene afectando el inicio de la partida 03.01, actividad de la ruta crítica."

Nota cómo ambas anotaciones nombran la partida, el frente, la hora, la afectación a la ruta crítica y el sustento que se adjuntará — los cinco elementos que convierten una anotación en prueba.

Preguntas frecuentes

¿El cuaderno de obra digital es obligatorio?

Sí. Conforme a la Directiva del OSCE (hoy OECE), las entidades están obligadas a habilitar el cuaderno de obra digital para los contratos de ejecución de obra registrados en el SEACE, y su uso reemplaza al cuaderno físico en esos contratos.

¿Quiénes pueden anotar en el cuaderno de obra?

Solo dos personas: el residente de obra (por el contratista) y el inspector o supervisor (por la entidad). Nadie más — ni el gerente del contratista ni funcionarios de la entidad — tiene facultad de anotación.

¿Qué se debe anotar en el cuaderno de obra?

Los hechos relevantes del día a día: avances, personal y equipo en obra, consultas y sus absoluciones, inicio y fin de causales de ampliación, necesidad de adicionales, paralizaciones, condiciones climáticas que afecten los trabajos, accidentes e incidencias de seguridad.

¿Qué pasa si no anoto una causal en el cuaderno de obra?

Se pierde el derecho en la práctica: los pronunciamientos del OSCE han rechazado ampliaciones de plazo cuya causal no fue anotada oportunamente con su inicio y fin, aun cuando el hecho fue real. El cuaderno es la prueba reina del expediente.

¿Cómo se accede al cuaderno de obra digital?

A través de la plataforma del SEACE, con los usuarios habilitados por la entidad para el residente y el supervisor del contrato. Las anotaciones quedan con fecha, hora y autor — inalterables, que es exactamente su valor probatorio.
