Ampliación de plazo de obra: causales, plazos y procedimiento
La ampliación de plazo es la diferencia entre un atraso justificado y una penalidad de seis cifras. Las causales que reconoce el reglamento, el procedimiento con sus plazos exactos, el rol del cuaderno de obra y los efectos económicos que casi nadie reclama completos.
Actualizado: 2026-07-21 · Equipo OBRAH PRO

La regla de oro: la ruta crítica
No todo atraso da derecho a ampliación: solo el que afecta la ruta crítica del programa de ejecución. Si la lluvia paralizó un frente que tenía holgura, no hay ampliación; si paralizó la partida que marca el fin de la obra, sí. Por eso el programa de obra (CPM) actualizado no es un formalismo: es la prueba técnica de toda solicitud.
El procedimiento paso a paso
| Paso | Plazo | Detalle |
|---|---|---|
| 1. Anotar la causal | Desde que inicia el hecho | El residente anota inicio, circunstancias y evolución en el cuaderno de obra; también el fin de la causal |
| 2. Solicitar y sustentar | 15 días desde concluida la causal | Solicitud cuantificada al supervisor: días solicitados, afectación de ruta crítica, sustento documental |
| 3. Informe del supervisor | Días siguientes según reglamento | Opinión técnica sobre procedencia y días |
| 4. Resolución de la entidad | Plazo reglamentario | Aprueba total o parcialmente; el silencio favorece al contratista |
Los efectos que sí debes reclamar

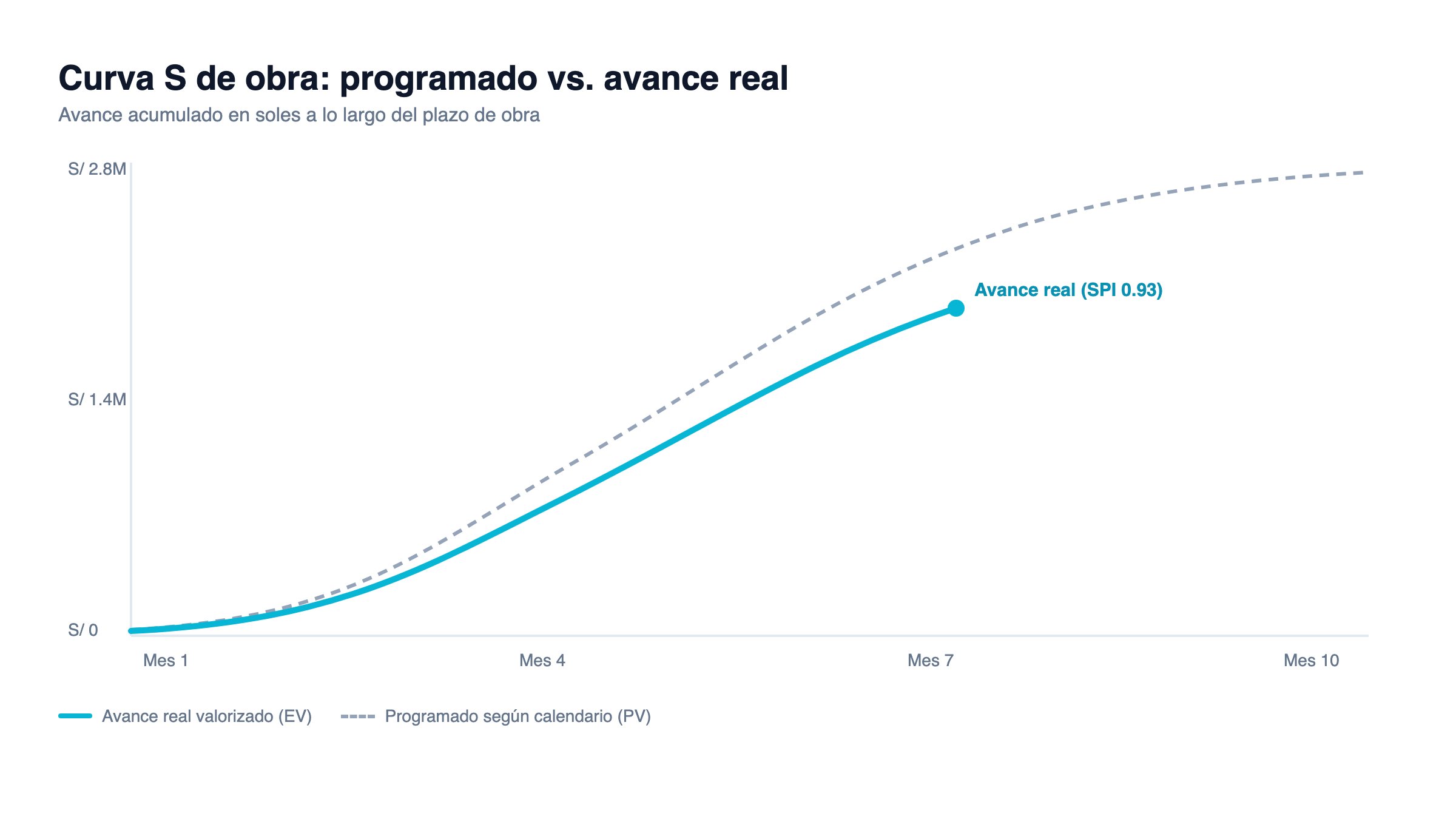

- Nuevo calendario: la ampliación corre la fecha de término y reprograma el calendario de avance valorizado — tu curva S programada cambia y debe reconstruirse.
- Mayores gastos generales variables: los días adicionales de obra generan gastos (residencia, supervisión propia, almacén, guardianía) que el reglamento reconoce cuando están acreditados.
- Desactivación de penalidades: los días ampliados no generan penalidad por mora — la ampliación aprobada es la defensa formal contra el Art. 162.
Por qué se pierden ampliaciones que eran legítimas
Las tres causas de siempre: la causal no se anotó en el cuaderno de obra cuando ocurría (se quiso reconstruir después); la solicitud se presentó fuera de los 15 días; o el sustento no demostró la afectación de la ruta crítica (se reclamaron días sin programa actualizado). Las tres son de gestión, no de derecho — y las tres se previenen con disciplina de registro diario.
Un sistema de control de obra que registra el avance diario por partida, las paralizaciones y sus causas, arma el expediente de la ampliación mientras ocurre — no seis meses después, cuando los recuerdos y las fotos ya no alcanzan.
El expediente de la solicitud, pieza por pieza
| Documento | Qué demuestra |
|---|---|
| Copia de asientos del cuaderno de obra (inicio y fin de la causal) | Que el hecho ocurrió y se registró a tiempo |
| Programa de ejecución vigente (CPM) con ruta crítica | Que la demora afecta la fecha de término |
| Cuantificación de los días solicitados | Cuántos días de ampliación corresponden y por qué |
| Sustento documental (cartas, informes, fotos fechadas, datos de lluvia) | La causa ajena al contratista |
| Cálculo de mayores gastos generales variables | El efecto económico que se reclamará |
Regla práctica: el expediente se construye durante la causal, no después. Cada día de paralización sin foto, sin asiento y sin dato es un día que la entidad puede negar — y cada día negado es penalidad potencial en la otra columna del libro.
Preguntas frecuentes
¿Cuáles son las causales de ampliación de plazo en obra pública?
Cuatro: atrasos o paralizaciones por causas no atribuibles al contratista; atrasos en el cumplimiento de prestaciones a cargo de la entidad (entrega de terreno, absolución de consultas, pagos); ejecución de prestaciones adicionales aprobadas; y caso fortuito o fuerza mayor. En todos los casos, la demora debe afectar la ruta crítica del programa de ejecución.
¿Cuándo se solicita la ampliación de plazo?
La causal se anota en el cuaderno de obra desde su inicio y durante su ocurrencia. Concluido el hecho, el contratista tiene 15 días para presentar al supervisor la solicitud cuantificada y sustentada. El supervisor emite su informe y la entidad resuelve dentro de los plazos del reglamento.
¿Qué pasa si la entidad no responde la solicitud a tiempo?
Bajo el reglamento, si la entidad no se pronuncia dentro del plazo, la solicitud se tiene por aprobada en los términos planteados por el contratista — por eso documentar la fecha de presentación es tan importante como el sustento técnico.
¿La ampliación de plazo da derecho a pagos adicionales?
Sí: las ampliaciones por causas ajenas al contratista dan lugar al reconocimiento de los mayores gastos generales variables debidamente acreditados, y en paralizaciones totales también a los costos directos demostrados. Es el efecto económico que más se deja de reclamar por falta de sustento.
¿Puedo pedir ampliación si no anoté la causal en el cuaderno de obra?
Es la batalla perdida más frecuente: la anotación oportuna del inicio y fin de la causal en el cuaderno de obra es requisito del procedimiento. Los pronunciamientos del OSCE han negado ampliaciones — incluso con causal real — por no estar anotada correctamente.
