Cómo hacer una valorización de obra paso a paso
El procedimiento completo de la valorización mensual de obra conforme al reglamento de la Ley de Contrataciones del Estado (D.S. 344-2018-EF): los 7 pasos, un ejemplo numérico real, los plazos, y los errores que hacen que la supervisión la observe.
Actualizado: 2026-07-21 · Equipo OBRAH PRO

Los 7 pasos de la valorización
- Define el periodo correctamente. La valorización es mensual: el periodo debe coincidir con el mes calendario de la fecha de corte. Una fecha de fin posterior al día de hoy o un periodo que no coincide con el mes es la observación más frecuente de la supervisión.
- Levanta los metrados ejecutados del periodo. Metrado realmente ejecutado por partida, sustentado en campo: cuaderno de obra, panel fotográfico y hojas de metrado firmadas. El metrado acumulado nunca puede superar el metrado contractual sin un adicional aprobado.
- Valoriza a precios del presupuesto contractual. Metrado del periodo × precio unitario del contrato, partida por partida. La suma es la valorización bruta del periodo. Los precios unitarios no se modifican: para la variación de precios existe el reajuste.
- Aplica el reajuste con la fórmula polinómica (K). El coeficiente K del mes, construido con los Índices Unificados que publica el INEI, actualiza el valor por la variación de precios de materiales, mano de obra y equipos. Se aplica sobre la valorización bruta del periodo.
- Amortiza los adelantos. Si hubo adelanto directo (hasta 10% del contrato) o adelanto para materiales, se descuenta la amortización proporcional del periodo. El adelanto genera además una deducción del reajuste que no corresponde por la parte ya adelantada.
- Aplica retenciones y deducciones. Retención de garantía cuando el contrato la contempla, penalidades notificadas si las hubiera, y cualquier otra deducción contractual pactada.
- Agrega el IGV y presenta dentro del plazo. Sobre el neto resultante se aplica el IGV vigente (18%). La valorización la elabora el contratista junto con el supervisor o inspector, y se tramita dentro de los plazos del reglamento — cada día de retraso en presentarla es un día más sin cobrar.
Ejemplo numérico completo
Así se ve una valorización mensual con reajuste, retención del 5% e IGV — los mismos pasos del procedimiento, en soles:

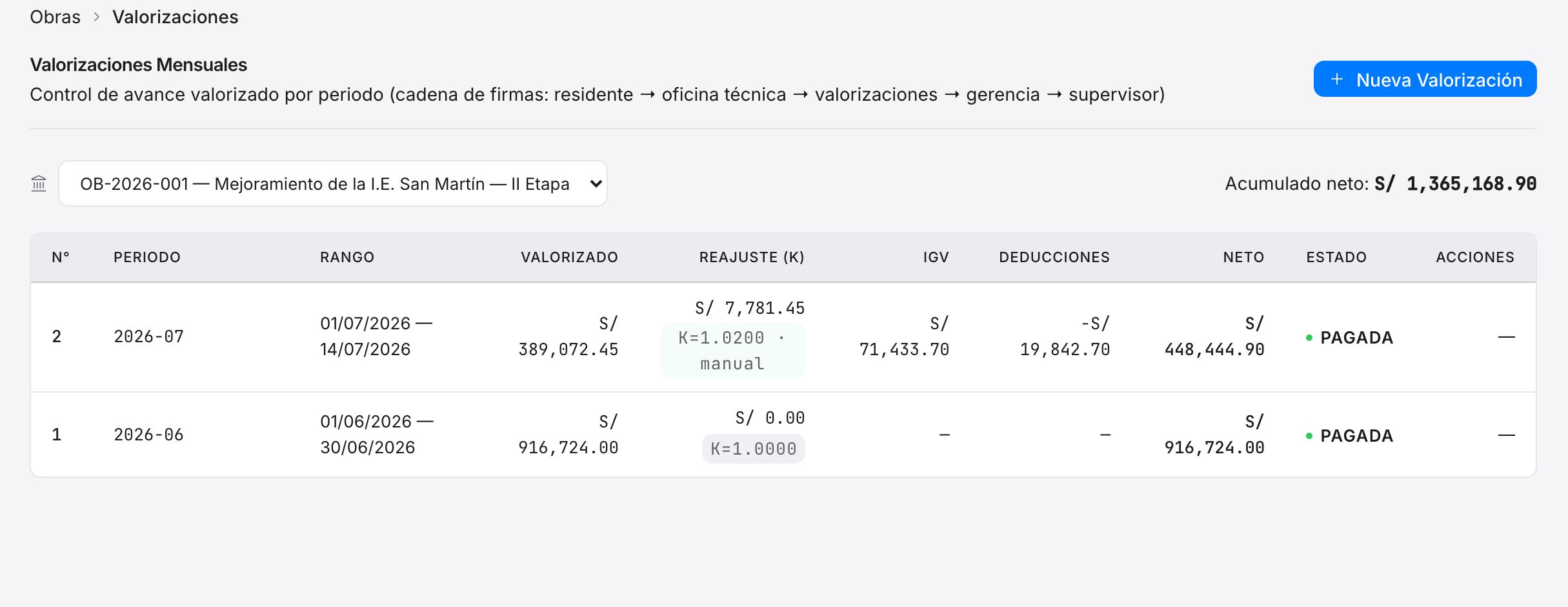

| Concepto | Cálculo | Monto |
|---|---|---|
| Valorización bruta del periodo | Σ (metrado × precio unitario) | S/ 389,072.45 |
| Reajuste (K = 1.0200) | V × (K − 1) | S/ 7,781.45 |
| Subtotal | V + reajuste | S/ 396,853.90 |
| Retención de garantía (5%) | Subtotal × 5% | − S/ 19,842.70 |
| IGV (18%) | Subtotal × 18% | S/ 71,433.70 |
| Neto a pagar del periodo | S/ 448,444.90 |
Con dos o tres valorizaciones así al año mal presentadas — una fecha fuera del periodo, un metrado cruzado — el costo financiero de las observaciones supera con facilidad el costo anual de cualquier software de valorizaciones.
El sustento que la supervisión espera encontrar
- Hojas de metrado por partida, con croquis o sustento gráfico.
- Asientos del cuaderno de obra del periodo.
- Panel fotográfico fechado del avance.
- Planilla de cálculo del reajuste con los índices utilizados.
- Detalle de amortización de adelantos, si los hubo.
Por qué las valorizaciones regresan observadas
Tres causas concentran casi todas las observaciones: fechas que no cuadran con el periodo (fin de periodo en el futuro, periodo que no coincide con el mes), metrados cruzados entre versiones del presupuesto, y reajustes calculados con el índice del mes equivocado. Todas son evitables con validaciones automáticas — y todas cuestan lo mismo: 30 días más sin cobrar.
¿Quieres la plantilla de valorización que usamos como referencia?
Te la enviamos gratis por WhatsApp.
Preguntas frecuentes
¿Qué es una valorización de obra?
Es la cuantificación económica del avance físico de la obra en un periodo determinado (normalmente un mes): los metrados realmente ejecutados multiplicados por los precios unitarios del contrato, más reajustes y menos amortizaciones y deducciones. Es el documento con el que el contratista cobra su avance.
¿Quién elabora la valorización y quién la aprueba?
En obra pública la elaboran conjuntamente el contratista y el supervisor (o inspector). El supervisor la revisa y la entidad la tramita para el pago. En la práctica, el contratista prepara el sustento (metrados, panel fotográfico) y el supervisor lo verifica en campo.
¿Qué pasa si la supervisión observa la valorización?
Se devuelve para corrección y el cobro se posterga hasta subsanarla — en la práctica, un mes más de espera. Por eso las validaciones previas (fechas del periodo, metrados vs. contractual, índices correctos del reajuste) valen dinero: cada observación evitada es un mes de liquidez ganado.
¿Las valorizaciones pagadas son definitivas?
No. Las valorizaciones tienen el carácter de pagos a cuenta: los ajustes finales se hacen en la liquidación de obra, donde se regularizan reajustes definitivos, deducciones y saldos.
¿Qué pasa si la entidad paga tarde una valorización?
El contratista tiene derecho al reconocimiento de intereses legales por la demora, conforme al reglamento. El cálculo corre desde el vencimiento del plazo de pago hasta la fecha efectiva.
