Adelanto directo y adelanto de materiales: cómo funcionan

Los adelantos son la línea de crédito más barata que tiene el contratista — y una trampa contable si no se amortizan bien. Cómo se solicitan, cuánto se puede pedir, cómo se devuelven en cada valorización y la deducción de reajuste que casi todos calculan mal.

Actualizado: 2026-07-21 · Equipo OBRAH PRO

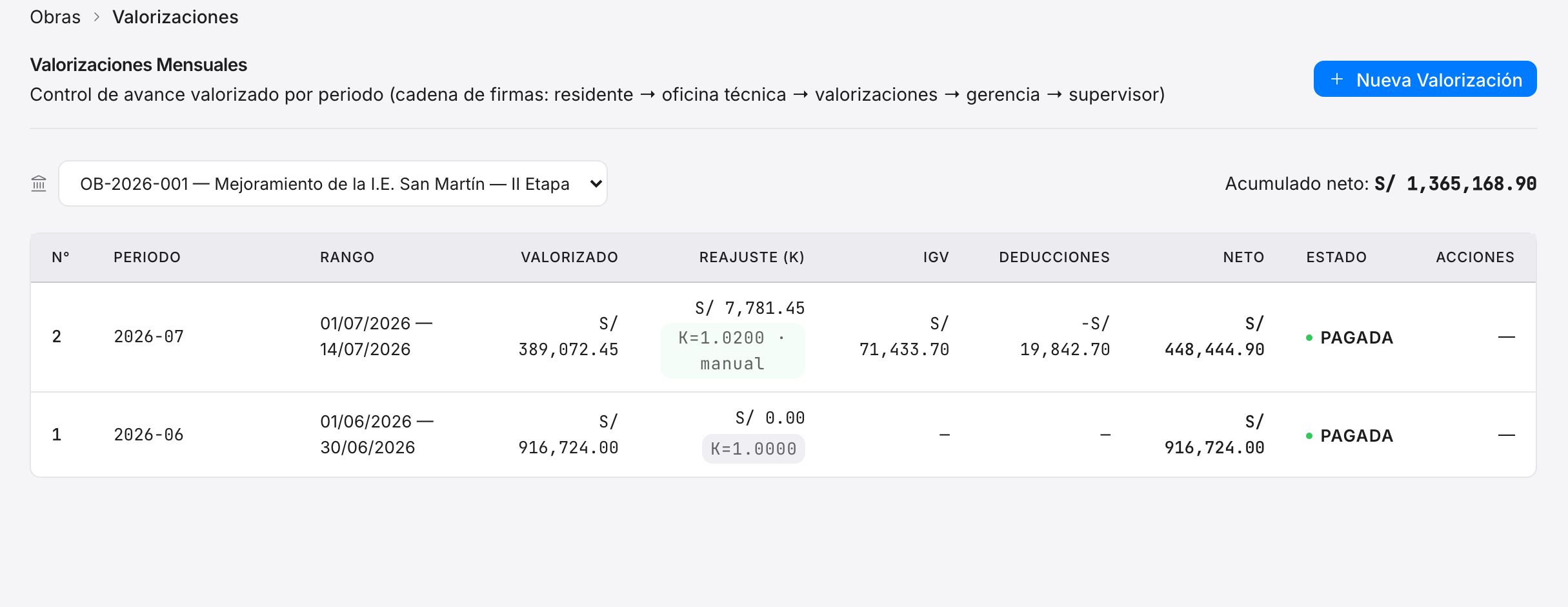

Valorizaciones de obra con amortización de adelantos y deducciones calculadas

Los dos adelantos, lado a lado

Adelanto directoAdelanto para materiales
Monto máximo10% del contrato original20% del contrato original
Para qué sirveMovilización, campamento, arranque de obraComprar materiales según el calendario de adquisición
Cuándo se solicitaDentro de los 8 días de suscrito el contratoConforme al calendario de adquisición de materiales
GarantíaSí, por el monto del adelantoSí, por el monto del adelanto
AmortizaciónProporcional en cada valorizaciónProporcional, conforme se utilizan los materiales

La amortización, con ejemplo numérico

Contrato de S/ 10,000,000 con adelanto directo del 10% (S/ 1,000,000). Valorización del mes: S/ 800,000.

ConceptoCálculoMonto
Valorización bruta del periodoS/ 800,000
Amortización del adelanto (10%)800,000 × 10%− S/ 80,000
Reajuste del periodo (K = 1.03)800,000 × 0.03S/ 24,000
Deducción de reajuste por adelantoaprox. 10% del reajuste− S/ 2,400
Subtotal antes de IGVS/ 741,600

Así, al valorizar el 100% de la obra habrás devuelto el 100% del adelanto — sin cuotas, sin intereses, sin gestión de cobranza. El detalle fino es la deducción del reajuste: la parte adelantada no genera reajuste, y esa deducción acompaña a cada valorización hasta el final de la amortización.

Los errores de siempre

  • Perder el plazo de solicitud del adelanto directo por no leer las bases: los 8 días corren desde la firma.
  • Gastar el adelanto como ingreso libre sin plan: la amortización llega igual, valorización tras valorización, y la caja lo siente.
  • Olvidar la deducción de reajuste — la valorización sale inflada, la supervisión la observa o, peor, pasa y revienta en la liquidación.
  • No renovar las garantías de adelantos vigentes: la entidad puede ejecutarlas.

En un sistema de valorizaciones bien configurado, registras el adelanto una vez y cada valorización sale con su amortización y su deducción de reajuste calculadas — la memoria de cálculo que la supervisión espera, sin celdas frágiles de por medio.

Checklist antes de solicitar el adelanto

  • Lee las bases del contrato: confirman si hay adelantos, en qué porcentajes y con qué plazos de solicitud.
  • Cotiza la garantía con anticipación: la carta fianza o póliza de caución por el monto del adelanto tarda días en emitirse y tiene costo financiero — inclúyelo en tu evaluación.
  • Arma el plan de uso del dinero: movilización y campamento para el directo; cronograma de adquisición para el de materiales. La entidad puede pedir el sustento.
  • Programa la renovación de garantías: deben estar vigentes mientras haya saldo por amortizar; una garantía vencida es ejecutable.
  • Registra el adelanto en tu sistema de valorizaciones desde el día uno, para que la amortización y la deducción de reajuste salgan solas en cada periodo.

Preguntas frecuentes

¿Cuánto es el adelanto directo en obra pública?

Hasta el 10% del monto del contrato original, cuando las bases lo previeron. Se solicita dentro de los 8 días siguientes a la suscripción del contrato (según lo establecido en las bases), contra entrega de una garantía por el mismo monto.

¿Cuánto es el adelanto para materiales e insumos?

Hasta el 20% del monto del contrato original, vinculado al calendario de adquisición de materiales: se solicita conforme los materiales se necesitan según el cronograma, también contra garantía. Sumados, los adelantos pueden llegar al 30% del contrato.

¿Cómo se amortizan los adelantos?

Proporcionalmente en cada valorización: el porcentaje del adelanto otorgado se aplica sobre el monto de cada valorización y se descuenta, de modo que al terminar la obra el adelanto quede amortizado al 100%. Si la obra se resuelve antes, el saldo se recupera de las garantías.

¿Por qué el adelanto reduce el reajuste de mis valorizaciones?

Porque la parte adelantada ya se pagó a precios de la fecha del adelanto: esa porción no sufre la variación de precios que el reajuste compensa. El reglamento ordena deducir el «reajuste que no corresponde» proporcional al adelanto — omitir esa deducción infla las valorizaciones y estalla en la liquidación.

¿Conviene pedir los adelantos?

Casi siempre sí: es financiamiento sin intereses para movilización y compra de materiales antes de la subida de precios. La condición es tratarlos como lo que son — un pasivo que se devuelve valorización a valorización — y no como ingreso libre: obras enteras se han descapitalizado por gastarse el adelanto sin plan de amortización.
